    混凝土烟囱拆除施工流程

    施工前准备(施工区域设围、警戒带等安全措施、培训、技术交底等)→施工作业工作面范围内构筑物拆除及外运(含作业面内原有建筑垃圾)→施工脚手架搭设(施工脚手架搭设未完成不得进入下一施工步骤)→安装卷扬机等施工设备→施工平台搭建→废弃料每日清运→施工平台移至下一施工面→人工拆除筒身主体至标高10米部位→拆除FRP烟道、附属支撑、其他弃用设备→拆除全部施工脚手架→机械拆除筒身标高10米以下部位(液压剪及镐头机配合)→清理现场→验收

    在顶口处搭设环形贴壁脚手架,利用脚手架由上至下进行拆除。拆除的工序为:先拆里面的耐火材料及保温材料,然后拆除外面的钢筋砼体。拆除物从烟囱里面自由落下,从烟囱底部出口将拆除物用人工倒出,然后用小车将拆除物运至垃圾点,集中外运。

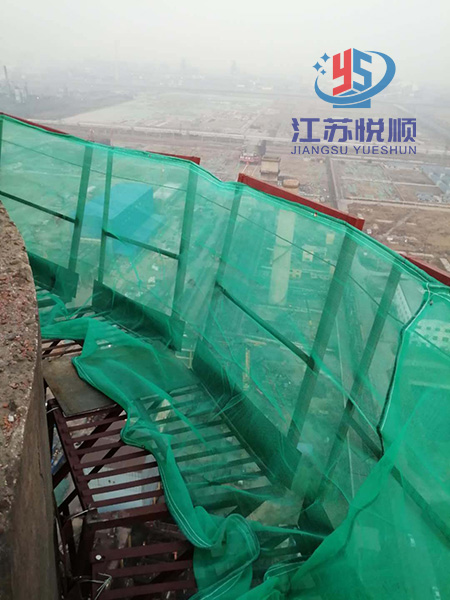

    拆除施工平台安全护栏

    施工分配图

    3.5 人工拆除施工方法及措施

    3.5.1 烟囱拆除前的施工准备工作

    ⑴搭设道路及相关设施维护,施工人员出入口悬挂警示牌,并有醒目标志且有专人看守。

        (2)制作环形贴壁脚手架。烟囱底部有管道及设备处用脚手架防护好。

        (3)准备所需的操作工具、材料。

        (4)所有的现场管理人员、操作人员接受安全教育和安全技术交底。

    3.5.2 安装卷扬机吊运工具物料

    根据工程实际情况,本次采用0.5吨的卷扬机吊运物料,在施工准备时首先进行卷扬机的安装。

    3.5.2.1卷扬机安装程序

    卷扬机具体安装程序:操作工带钢丝绳、一个滑轮组沿爬梯上烟囱顶部→将滑轮组固定于爬梯预埋件上(确认安全可靠的)→钢丝绳穿过滑轮组放到地面→滑轮组安装完成→吊运卷扬机构件→安装卷扬机。

    3.5.2.2 安装场地要求

    ⑴场地要求平整夯实,基础承载能力强,禁止在松土或沉陷不均的基础上安装。基础承载能力要求大于8t/m²。

    ⑵在立柱安装场地范围内,排水畅通,不得有积水浸泡基础。

    ⑶立柱水平面偏差应≤10mm/m。

    ⑷立柱安装后,要求在两方向上作垂直度检查,倾斜度应保证在1%以内,达不到标准,应在底架下塞垫调整,直到调整到符合要求为止。

    3.4、烟囱拆除施工方法:

    3.4.1 搭设由地面至顶部的全封闭钢管脚手架(顶标高超出烟囱1.5米)并经验收合格后方可进行拆除施工,烟囱人工拆除至标高10米部位后改用机械拆除;

    3.4.2烟囱人工拆除前,将烟道口改造为出渣口,搭设安全防护棚,高3.6米*宽3米*长10米,采用扣件式钢管结构,顶部满铺竹筋模板,筒内采用人工出碴。

    3.4.3施工人员上架施工必须正确穿戴、使用安全防护用具,用风镐、手锤由外向内将筒体逐块拆除,使碴块由筒体内部落下;

    3.4.4在夜间及能见度较底的雨雾天气情况下严禁进行拆除作业,合理安排清碴与拆除施工时段,严禁同步作业;

    3.4.5脚手架必须在始终保持高出施工作业面1.5米至2米的前提下与施工作业面同步下降,以确保安全施工;

    3.4.6氧气、乙炔瓶空压机主机等施工机具应固定放置于作业平台上,防止滚动坠落,避雷带、检修梯、砼钢筋等废旧金属截断长度不得大于1米。

    3.5、脚手架搭设:

    烟囱正负零标高部位半径为2.8米,占地面积约25m2,脚手架总高度为烟囱顶部标高10米,脚手架搭设必须满足JGJ130-2001《建筑施工扣件式钢管脚手架的安全技术规范》要求,可采取分段搭设的方式,10米以下采用落地式钢管脚手架。

    3.5.1脚手架结构形式:

    3.5.1.1落地式脚手架。

    落地架为双排脚手架,搭设高度为10米,采用双管立杆,搭设尺寸为:内外立杆中心距1.05m,立杆纵距1.6m,步距高为1.8m,离地面0.2m处设置纵向及横向扫地杆,外排立杆每0.6m和1.2m高度处分别设置纵向拦杆,立杆跨越6根设置剪刀撑,斜杆与地面夹角在45度至60度之间,脚手架外侧设置密目安全网。架体与筒身结构的连墙杆以二步二跨设置一个拉结点,拉结点采用硬拉结,各点梅花型相错布置,两端部位拉结点应当加强。

    3.5.2材料要求:

    3.5.2.1脚手架所有钢管均采用φ48×3.5的钢管,重量控制在每根25k以内,便于操作。

    3.5.2.2所用钢管应表面应平直光滑,不应有裂缝、结疤、分层、错位、硬弯、毛刺、压痕和深的划道;钢管外径、壁厚、断面等的偏差均应符合规范要求。所用旧钢管表面锈蚀深度、弯曲变形程度应符合规范规定。

    3.6  做好一些附属工作:

    3.6.1  接上电源。主要用于焊割钢筋及照明等。用四芯电源线,配备专用配电柜。

    3.6.2  大型空压机制气。空压机放置在地面上,用20公斤压力PVC管将压缩气引到施工脚手架上。

    3.6.3  配备对讲机。便于上下联系。

    3.6.4  安装卷扬机。

    3.6.5所有用具都用卷扬机吊上去并拼装,用具必须用绳子捆绑牢固。

    3.7  拆除详细说明

    3.7.1  开槽:用风镐开U槽;首先将烟囱砼筒壁一周,按2米长分成若干份,在每隔3米的位置,沿筒壁用风稿开竖向槽,竖向槽的高度为2米,宽度为0.3米,使筒壁形成若干个小块,竖向槽开好后,在竖向槽下口开横向槽,横向槽的长度为3米,高度为0.15米。

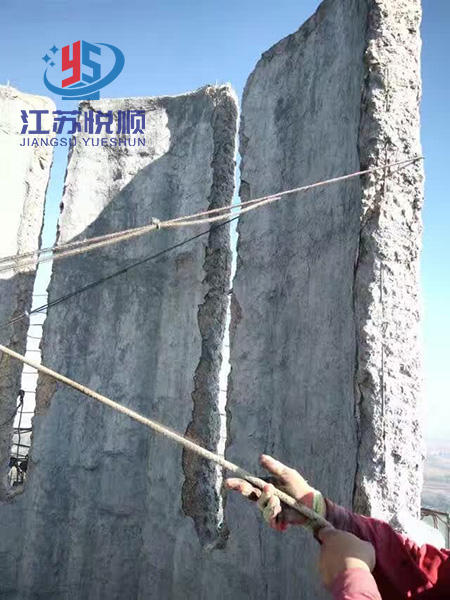

    烟囱拆除开槽

    3.7.2  拆除:U槽开好后。在竖向槽1米以下的位置,设置一个Φ10钢丝绳固定,钢丝绳上预留多根长2.5米的绳扣,用两个3吨手拉葫芦,一端固定在下面1米以下的绳扣上,另一端勾在钢丝绳上的两头导链上,此钢丝绳设在这块有缺口的3米见方砼体上口,同时拉紧两根导链,使这3米见方的砼块体向烟囱内倾斜,这时用风镐在筒壁外,竖向槽上口以下1米的位置一周,打一道横向槽,竖向筒壁外层筋全部露出,用电焊或气割切断钢筋,再拉紧导链,便砼块体向烟囱内倒,导链将自动松掉,再用同样的方法拆除其它的1.7米×2.7米的块体。砖烟道采用机械拆除,钢制烟道用挖机吊住用气割分块拆除。

    3.7.3  拆除时的防震措施:为避免拆除物的高空坠落引起的震动,影响生产设备的安全,在烟囱内部,铺设1米高的素土或者渣土,缓冲冲击力,确保安全。

    3.7.4  拆除物的清运:1、组织专门清运班组,专人负责清运工作;2、为防止交叉作业引起安全事故,清运和拆除应分开进行,白班为拆除时间,拆除物在晚间进行清运、清除,严禁拆除与清渣同时进行。3、拆除物在烟囱底部设出渣口,采用小型挖掘机进行分渣。4、拆除垃圾清运至甲方指定的场地。

    3.7.5  拆除时地面的安全防护:1、拆除时,烟囱与接口设备用安全网或彩板墙进行封闭隔离。2、确保人行通道不影响正常生产通行,并派专人监护值守。3、请厂安监部门通知全厂机关车间,班组职工,明示正在进行拆除工作,专门交待安全注意事项。4、在与拆除区域相通的各道口,树立拆除工作警示牌,在烟囱下部根据环境情况,设安全禁区,并用安全旗绳安全网围栏。5、在拆除禁区附近,根据需要设安全流动岗若干名,进行来人监护。6、地面安全员与清运人员,要用对讲机与拆除操作人员保持联系畅通,协调一致。7、禁止非施工人员围观拆除现场。

    3.7.6  拆除时的全封闭:

    1、环形贴壁脚手架的全封闭:

    因拆除烟囱四周有引风机道路及办公室,要严格控制拆除的小碎石飞溅,造成对设备的破坏,所以脚手架要进行全封闭。小平台踏板上先铺设一层橡胶皮,由于小平台与包箍连接处有缝隙,橡胶皮必须要用Φ10钢丝绳沿烟囱一周固定在筒壁上,确保无缝隙,拆除时无小碎石往下飞溅,并在竖槽对应的位置用彩钢瓦铺设,防止气割时火花落在橡胶皮上造成火灾。在小平台的护栏一周用彩钢板全封闭。

    2、就近道路的封闭:南侧道路搭设安全通道,其他三侧按甲方要求做好防护并拉好警示带。

    3.7.7在烟囱高度10米设一道安全网,覆盖烟囱附近马路、场地、在运设备等,安全网要求坚固可靠。
